سازههای صنعتی
اجزای بتنی پیشساخته برای سازههای صنعتی — از فونداسیون و ستون تا دیوار پیرامونی، با هماهنگی کامل زمانبندی اجرای پروژه.
مشخصات فنی
درباره این محصول
بنا آفرین پارس در پروژههای صنعتی، مجموعهای از اجزای پیشساخته بتنی شامل فونداسیون تجهیزات، ستون، دیوار پیرامونی و پوشش بدنه را متناسب با نقشه پروژه تولید و اجرا میکند.
هماهنگی نزدیک با تیم اجرایی و پیمانکار سازه، تضمین میکند که اجزای بتنی همزمان با پیشرفت پروژه و بدون توقف در محل نصب شوند.
مزایا
فرآیند تولید
سازه صنعتی بتنی پیشساخته چیست و چه تفاوتی با یک سوله معمولی دارد؟

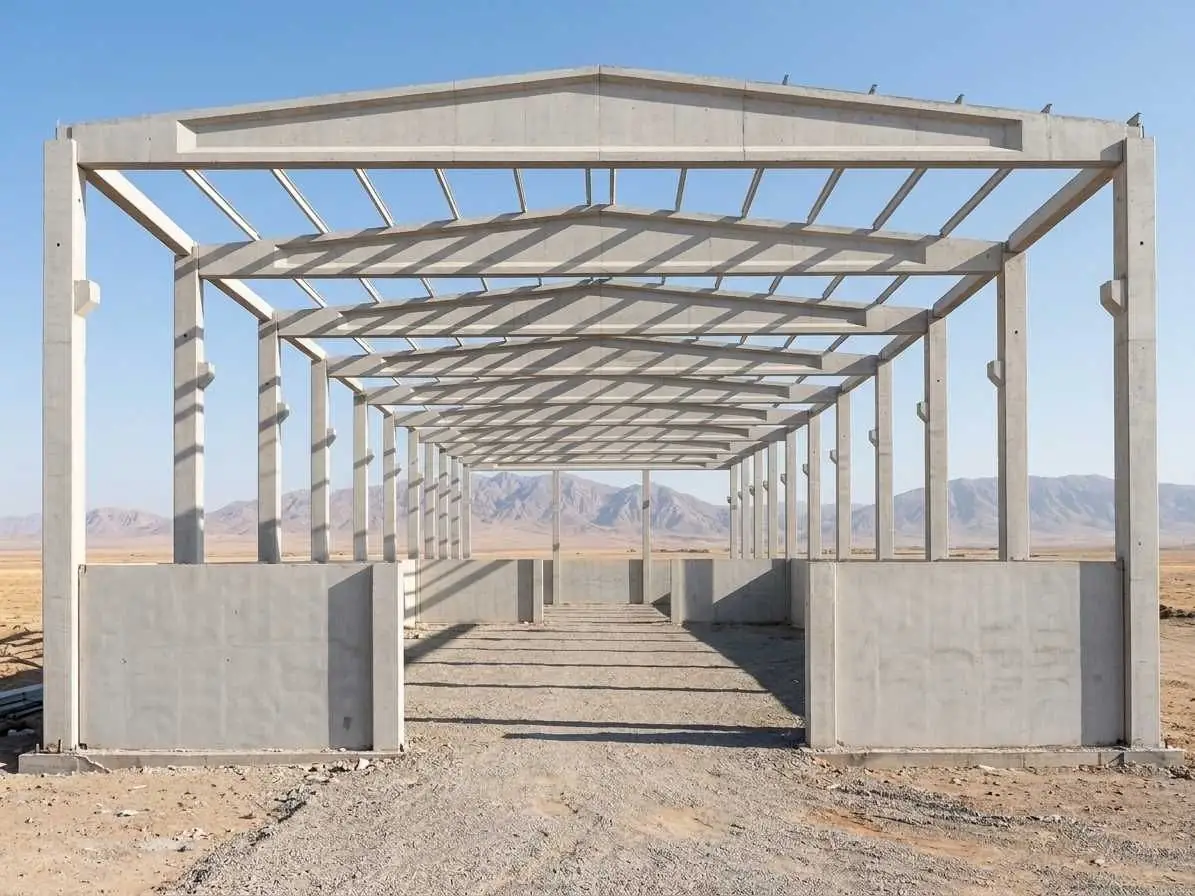

وقتی از سازه صنعتی بتنی پیشساخته صحبت میکنیم، منظور فقط دیوار بتنی اطراف یک سوله نیست. در یک سیستم کامل، اعضای اصلی سازه مانند ستونها، تیرها، اعضای سقف و در صورت نیاز پنلهای باربر یا دیوارهای پیرامونی، در کارخانه تولید میشوند و سپس در محل پروژه به یک قاب سازهای تبدیل میشوند. بنابراین بخش مهمی از کیفیت و سرعت پروژه قبل از رسیدن قطعه به کارگاه اتفاق افتاده است.

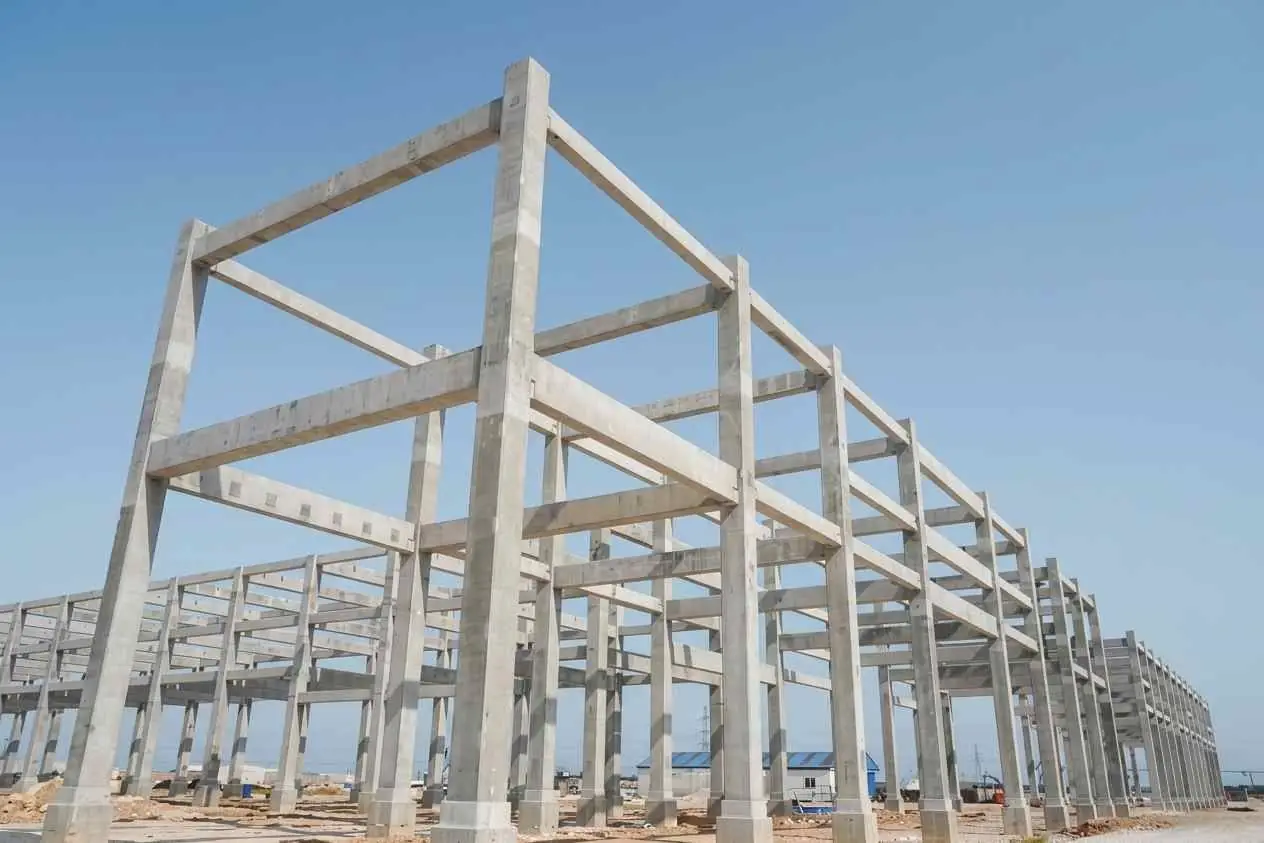

در یک سوله فولادی معمول، بخش بزرگی از رفتار سازه به قابهای فولادی، اتصالات پیچ و جوش، پوشش سقف و دیوار و عملیات مونتاژ آنها وابسته است. در سیستم بتنی پیشساخته، باربری اصلی میتواند بر پایه قاب بتنی و اعضای پیشساخته تعریف شود و جزئیات اتصال ستون، تیر، سقف و دیوار از ابتدا در مدل سازهای دیده شود. این دو روش رقیب مطلق یکدیگر نیستند؛ انتخاب بین آنها به دهانه، ارتفاع، بارهای جرثقیل، حریق، محیط خورنده، سرعت موردنیاز، امکانات حمل و ظرفیت تولیدکننده بستگی دارد.
سیستمهای متداول ساخت
قاب تمامپیشساخته بتنی: ستونها، تیرها و اعضای سقف در کارخانه ساخته و سپس در محل نصب میشوند. این روش برای پروژههایی که تکرارپذیری و سرعت مونتاژ اهمیت دارد، جذاب است.
سیستم ترکیبی بتن و فولاد: ممکن است ستونها یا بخشهایی از قاب بتنی باشند و تیرهای خاص، خرپا، پوشش سقف یا برخی اجزای فرعی از فولاد انتخاب شوند. این ترکیب میتواند برای دهانههای خاص یا محدودیتهای معماری و اجرایی مناسبتر باشد.
پنلهای بتنی باربر یا نیمهباربر: در بعضی ساختمانهای صنعتی، دیوار پیشساخته علاوه بر نقش پوسته، بخشی از سیستم باربری یا مهاربندی را نیز بر عهده میگیرد. این تصمیم باید از ابتدا در طراحی سازه لحاظ شود.
چه چیزی روش ساخت را تعیین میکند؟
دهانه آزاد، ارتفاع، فاصله قابها، بار برف و باد، جرثقیل سقفی، تجهیزات متصل به سازه، بارهای لرزهای، شرایط خاک، محدودیت حمل، شعاع گردش جرثقیل و تعداد تکرار قطعات، همگی روی انتخاب سیستم اثر دارند.
برای یک سالن ساده، سبکترین سیستم همیشه بهترین سیستم نیست. گاهی کاهش تعداد قطعات و اتصالها ارزش بیشتری از کاهش وزن یک عضو دارد و گاهی برعکس، کاهش وزن قطعات باعث میشود حمل و نصب بسیار سادهتر شود. بنابراین مقایسه باید روی کل سیستم انجام شود.
اتصالات سوله بتنی پیشساخته؛ جایی که طراحی و اجرا به هم میرسند

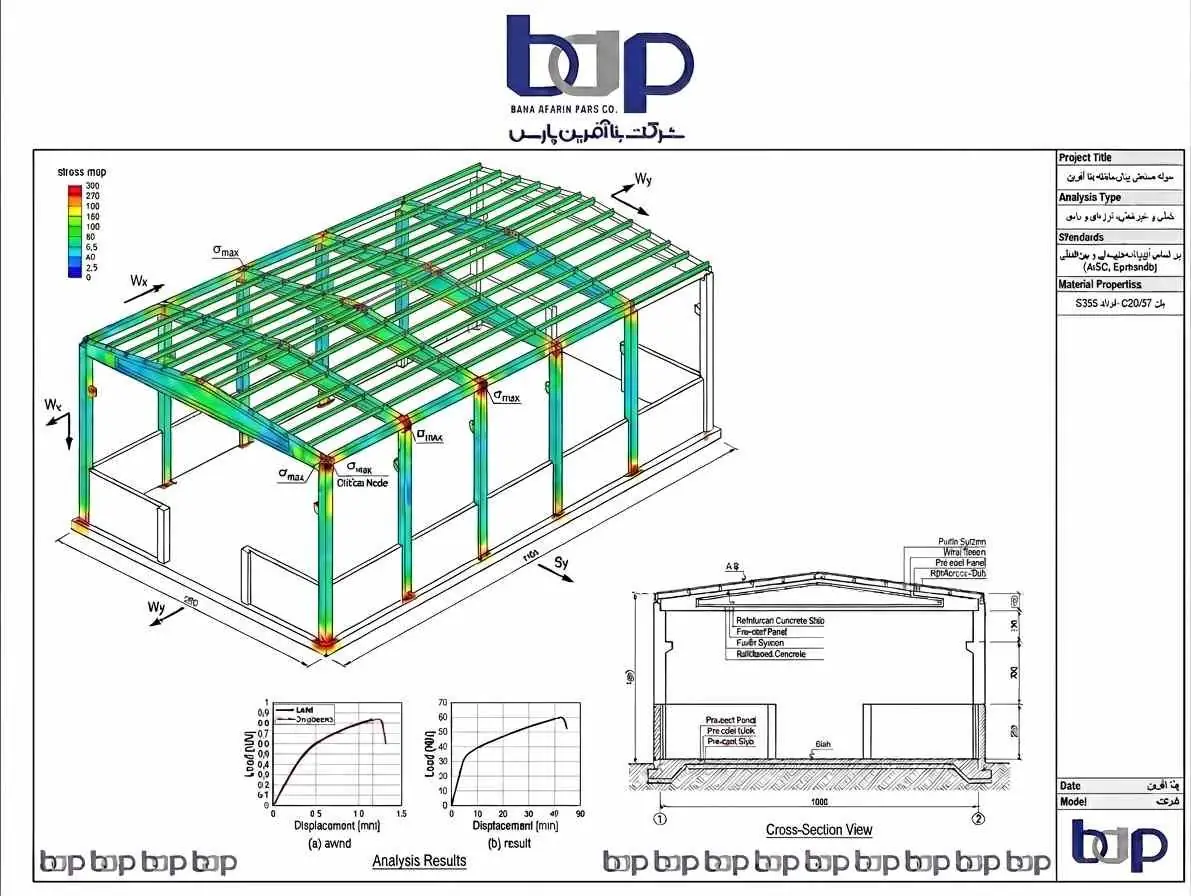

در سازه پیشساخته، اتصال فقط برای «وصل کردن» دو قطعه نیست؛ باید مسیر انتقال نیروی فشاری، کششی و برشی، پایداری قاب، تغییرات حرارتی و جمعشدگی، تلرانس ساخت و امکان نصب را هم پوشش دهد. به همین دلیل اتصال ستون به پی، تیر به ستون و اعضای سقف باید همراه با خود قطعات طراحی شود.

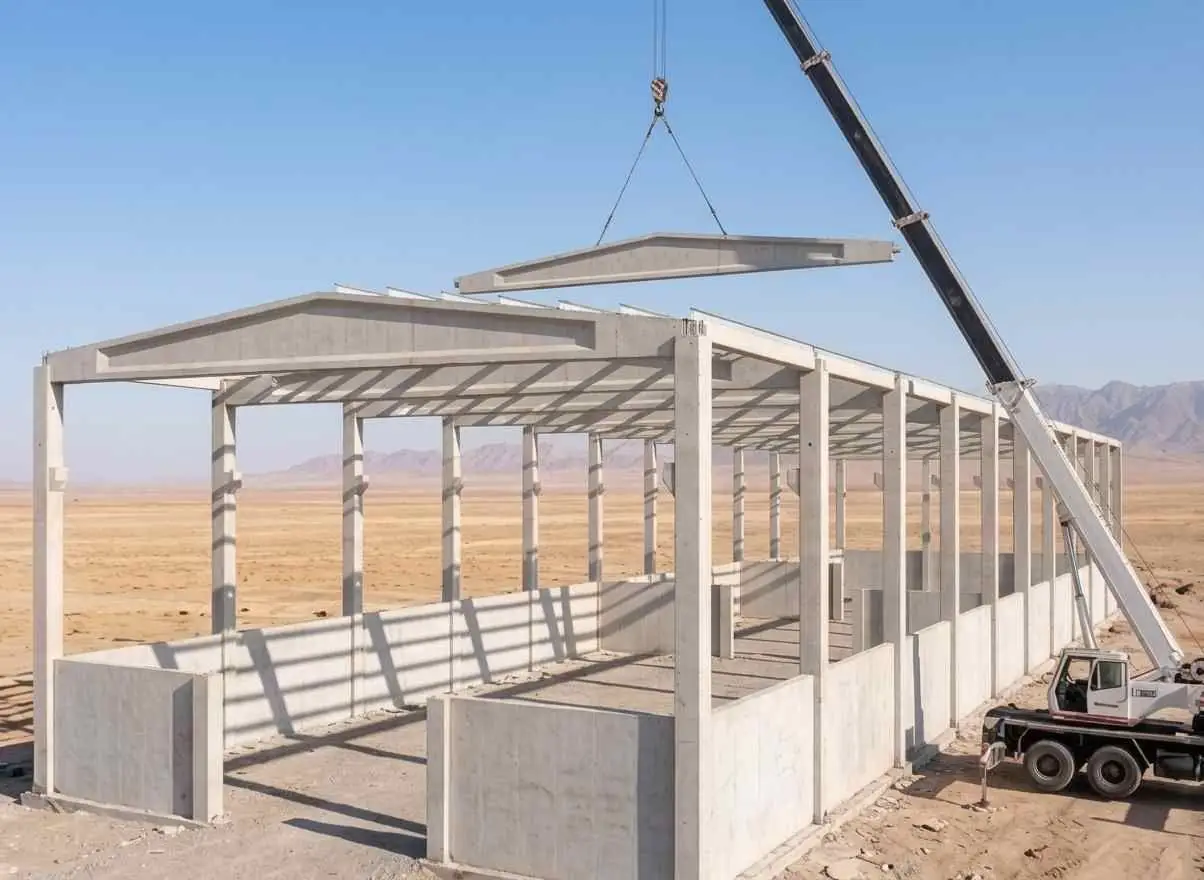

ستون به پی: بسته به سیستم میتوان از Column Shoe، انکربولت، صفحات مدفون، غلاف و گروت، کوپلر یا جزئیات ترکیبی استفاده کرد. مزیت اتصال مکانیکی از پیش طراحیشده این است که محل اتصال، نقاط تنظیم و توالی نصب از قبل مشخص است و میتوان زمان کار در ارتفاع و زمان اشغال جرثقیل را کنترل کرد.
تیر به ستون: تیر ممکن است روی کوربل قرار بگیرد یا با صفحات فولادی، قطعات مدفون، Beam Shoe، بولت، جوش یا اتصال گروتی مهار شود. انتخاب جزئیات به نوع قاب و نیروهای طراحی بستگی دارد و نمیتوان یک اتصال را برای همه پروژهها نسخه واحد دانست.
اتصال اعضای سقف: در قابهای صنعتی، پایداری سقف و انتقال بارهای جانبی و ثقلی اهمیت زیادی دارد. اتصال باید با پوشش سقف، تیرهای اصلی و فرعی، دیافراگم و مهاربندی هماهنگ باشد؛ در پروژههایی که جرثقیل سقفی یا تجهیزات سنگین دارند، این موضوع حساستر میشود.

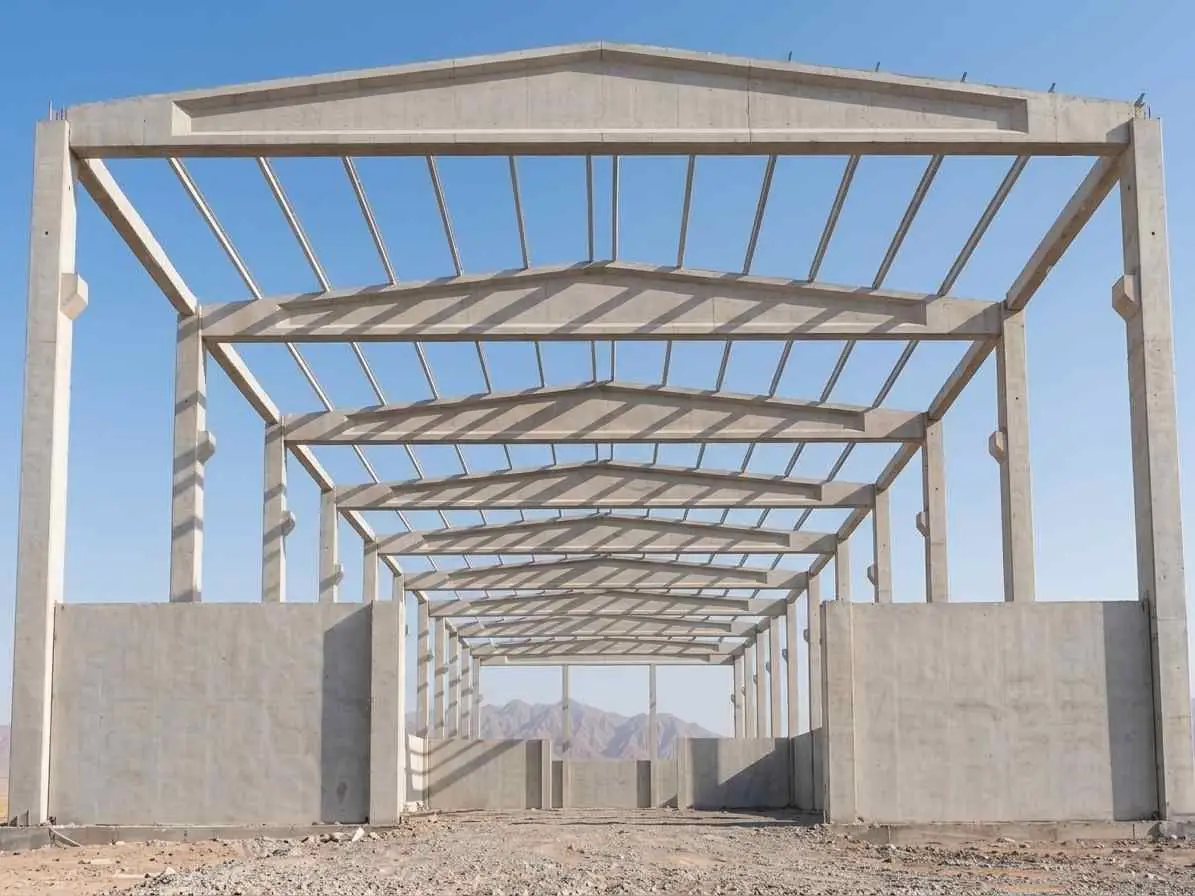

چرا پیشساخته میتواند زمان ساخت سازه صنعتی را کوتاه کند؟

تفاوت اصلی این است که تولید قطعات و آمادهسازی کارگاه میتواند همزمان پیش برود. در حالی که فونداسیون و زیرسازی پروژه در محل انجام میشود، ستونها، تیرها و سایر اعضای پیشساخته در کارخانه تولید و کنترل میشوند. بعد از آمادهشدن جبهه نصب، قطعات با جرثقیل در توالی مشخص قرار میگیرند و ساختمان سریعتر به مرحلهای میرسد که قاب و پوسته آن شکل گرفته است.
این مزیت فقط تئوری نیست. در پروژه کارخانه پتروشیمی DOW، طرح اولیه برای اجرای درجا یک سازه بزرگ را حدود پنج ماه برآورد کرده بود، اما راهکار پیشساخته اجرای همان بخش را به یک هفته رساند. در همان پروژه، قطعات در زمان تأخیر چهارماهه پروژه در کارخانه آماده میشدند و هنگام شروع نصب، تیم اجرا توانست حدود ۲۵ قطعه در روز نصب کند. این عدد مربوط به همان پروژه و شرایط آن است و نباید بهعنوان سرعت ثابت برای همه سولهها استفاده شود.
در پروژه انبار Cornelius Commerce Park نیز یک ساختمان 165,416 فوتمربعی که ابتدا برای سیستم tilt-up و فولاد در نظر گرفته شده بود، به سیستم تمامپیشساخته تبدیل شد و هفت ماه بعد از شروع مهندسی، ساختمان تکمیل شد. در یک پروژه دیگر، پنلهای پیشساخته عایق یک مرکز توزیع 336,206 فوتمربعی توانستند برنامه اصلی ساخت را سه ماه جلو بیندازند. این نمونهها نشان میدهند که ارزش اقتصادی پیشساخته اغلب از ترکیب سرعت، کاهش کارگاه و کاهش هماهنگی بین عملیات به دست میآید، نه فقط از قیمت هر مترمکعب بتن.
مطالعه موردی ایران: پارکینگ ایرانمال

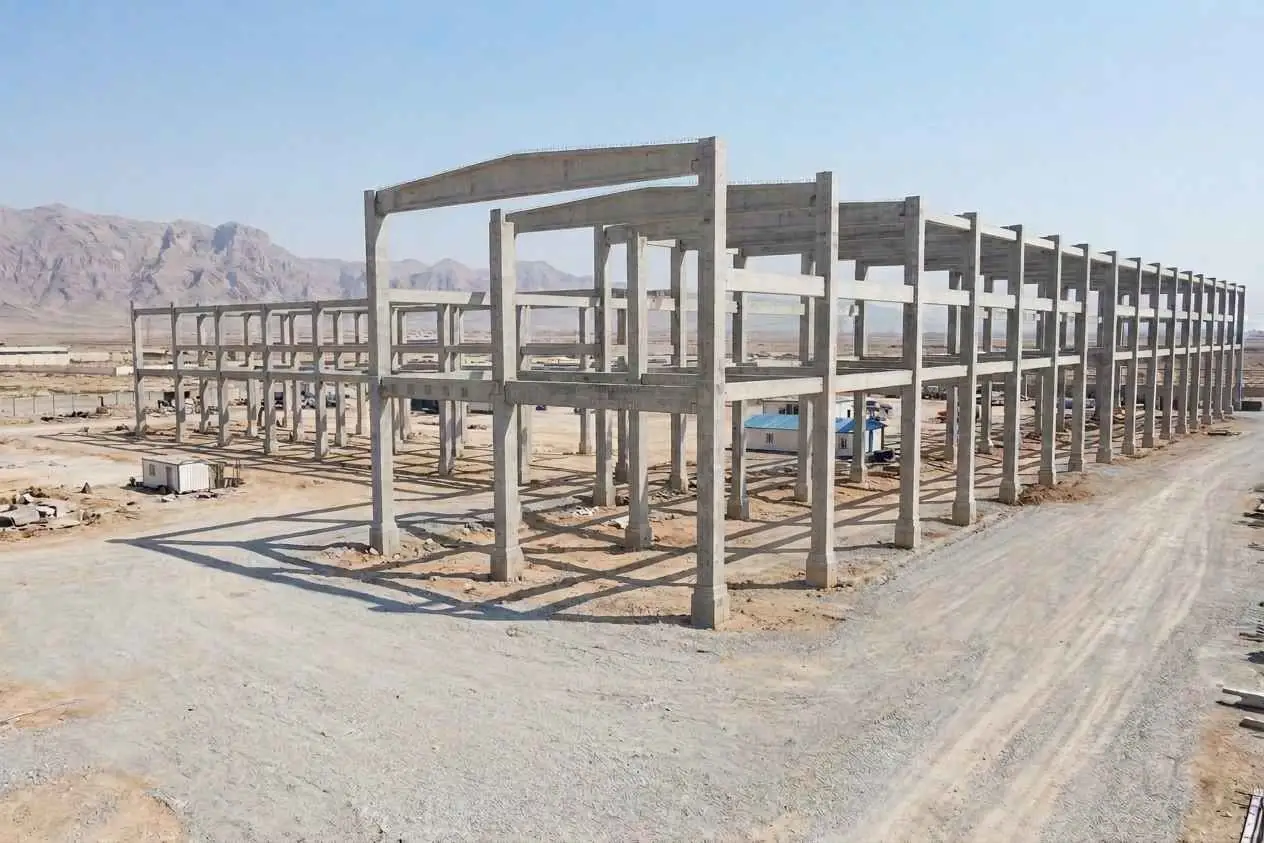

یکی از مطالعات موردی منتشرشده در ایران، زمان اجرای پارکینگ بخش جنوبی ایرانمال را در دو سناریوی ساخت متعارف و پیشساخته مقایسه کرده است. در این پروژه، حدود ۷۰٪ سازه پارکینگ با قطعات پیشساخته اجرا شده بود؛ پروژه در زمینی حدود ۳۰۰ در ۸۰ متر و با ۷ طبقه زیرزمین بررسی شده و پژوهشگران با استفاده از برنامهریزی Microsoft Project، زمان اجرای انجامشده را با سناریوی متعارف مقایسه کردهاند.
نتیجه مطالعه، ۵۸۶ روز کاهش زمان نسبت به برنامه پیشبینیشده برای روش متعارف را گزارش میکند. اهمیت این عدد در این است که بخش قابل توجهی از ساخت قطعات خارج از کارگاه انجام شده و تولید، حمل و نصب توانستهاند با فعالیتهای دیگر پروژه همپوشانی داشته باشند.
این عدد را نباید بهعنوان یک وعده عمومی برای همه سازههای پیشساخته برداشت کرد. ۵۸۶ روز، نتیجه یک مطالعه موردی مشخص با ابعاد، برنامه زمانبندی، درصد پیشساختگی و شرایط اجرایی همان پروژه است؛ اما برای تصمیمگیری درباره سازه صنعتی، نمونه خوبی از اثر «همزمانی تولید کارخانه و عملیات کارگاه» بر زمان کل پروژه است.
مقایسه هزینه سازه بتنی پیشساخته، فولادی و بتن درجا
برای مقایسه اقتصادی، مقایسه قیمت ستون یا تیر بهتنهایی گمراهکننده است. باید فونداسیون، قالببندی، آرماتور، ساخت قطعات، حمل، جرثقیل، جوش و پیچ، رنگ و ضدخوردگی، پوشش بدنه، مدت حضور نیروها در کارگاه، خواب سرمایه و زمان بهرهبرداری را در کنار هم دید.
در مقایسه با بتن درجا: پیشساخته معمولاً هزینه بیشتری برای طراحی اولیه، قالب و لجستیک قطعات دارد، اما نیاز به قالببندی و انتظار برای رسیدن عضو به مقاومت در محل کاهش مییابد و عملیات نصب سریعتر میشود. در کل بتن درجا به زمان عملآوری و نیروی کار و قالببندی بیشتری وابسته است، در حالی که پیشساخته کنترل کارخانهای و نصب سریعتری دارد.
در مقایسه با فولاد: قیمت اولیه میتواند با توجه به قیمت فولاد، بتن، حمل و دهانه تغییر کند و نمیتوان یک برنده ثابت اعلام کرد. مزیت اقتصادی پیشساخته بتنی زمانی پررنگتر میشود که تعداد قطعات تکراری زیاد باشد، کارخانه نزدیک یا لجستیک قابل مدیریت باشد، سرعت نصب ارزش اقتصادی داشته باشد و سیستم بتواند بخشی از پوسته ساختمان را همزمان با سازه شکل دهد.
در منابع PCI برای یک مقایسه نمونه پارکینگ چهارطبقه، برنامه اجرای سیستم تمامپیشساخته حدود ۶ تا ۷ ماه و سیستم بتن درجا ۱۰ تا ۱۲ ماه گزارش شده و هزینه اولیه سیستم پیشساخته در همان مطالعه در رده پایینتری قرار گرفته است. این اعداد مربوط به همان نوع ساختمان و شرایط پروژه هستند، اما نشان میدهند که زمان ساخت میتواند بخشی از اقتصاد واقعی سیستم باشد.
تکنولوژیهای جدید در سازههای پیشساخته صنعتی
BIM: مدل سهبعدی فقط برای نمایش معماری نیست؛ میتوان تولید، حمل و ترتیب نصب قطعات را به برنامه زمانی متصل کرد تا برخوردها، نیازهای جرثقیل و توالی نصب قبل از ورود قطعه به کارگاه بررسی شود.
Digital Twin و تولید دادهمحور: در کارخانههای پیشرفته، اطلاعات مدل دیجیتال میتواند به کنترل تولید، ردیابی قطعه و مدیریت اطلاعات پروژه متصل شود. این روند بهخصوص در پروژههای پرتعداد و تکرارشونده ارزش بیشتری دارد.
پیشتنیدگی و اعضای بلنددهانه: استفاده از بتن پیشتنیده میتواند امکان ساخت تیرها و اعضای بلندتر و باربرتر را فراهم کند و در پروژههایی که فضای آزاد و دهانه بزرگ مهم است، تعداد تکیهگاهها را کاهش دهد.
اتصالات خشک و نیمهخشک: حرکت صنعت به سمت اتصالاتی که بخش بیشتری از آنها در کارخانه آماده میشود، میتواند زمان نصب را کم و کنترل کیفیت را بهتر کند؛ البته عملکرد لرزهای و انتقال نیرو باید برای همان اتصال و پروژه بررسی شود.
بتنهای با عملکرد بالا: بتنهای پرمقاومت و UHPC در برخی پروژههای تخصصی برای کاهش ابعاد قطعه، افزایش دوام یا ایجاد جزئیات ظریفتر استفاده میشوند. استفاده از آنها باید زمانی انتخاب شود که مزیت فنی یا اقتصادی مشخصی ایجاد کنند، نه صرفاً بهعنوان یک عنوان تکنولوژیک.
برای چه پروژههایی سازه صنعتی بتنی پیشساخته انتخاب مناسبی است؟
کارخانهها، انبارهای بزرگ، مراکز لجستیک، سالنهای تولید، ساختمانهای خدمات صنعتی، نیروگاهها و برخی سازههای مربوط به صنایع سنگین میتوانند از سیستم پیشساخته بهره ببرند. هرچه پروژه تکرار قطعات بیشتری داشته باشد و برنامه زمانبندی فشردهتر باشد، مزیت صنعتیسازی بیشتر دیده میشود.
در مقابل، پروژههایی با دسترسی بسیار سخت برای حمل قطعات، قطعات کاملاً منحصربهفرد، تغییرات مکرر نقشه در زمان اجرا یا محدودیت شدید برای جرثقیل ممکن است نیاز به سیستم ترکیبی یا روش دیگری داشته باشند. هدف مهندسی این نیست که پیشساخته را به هر پروژهای تحمیل کند؛ هدف انتخاب سیستمی است که برای همان پروژه کمریسکتر و اقتصادیتر باشد.
از طراحی تا اجرا؛ نقش بنا آفرین پارس در پروژه صنعتی
در پروژه صنعتی، تولید قطعه زمانی ارزش دارد که با طراحی، فونداسیون، حمل و نصب هماهنگ باشد. بنا آفرین پارس میتواند از فاز بررسی و طراحی سیستم تا تولید قطعات، هماهنگی حمل و اجرای آنها در کنار خریدار باشد تا تصمیمهای مربوط به ابعاد قطعات، اتصالات، ترتیب نصب و شرایط واقعی کارگاه از هم جدا نباشند.
هدف این همکاری، فروش یک قطعه جداگانه نیست؛ بلکه رسیدن به یک سیستم اجرایی قابل ساخت است. در مرحله استعلام، اطلاعاتی مانند کاربری ساختمان، ابعاد سالن، دهانهها، ارتفاع، بار جرثقیل، شرایط زمین، محل پروژه، محدودیت حمل و برنامه زمانی باید بررسی شود تا راهکار و برآورد هزینه بر مبنای پروژه واقعی تهیه شود.
چه اطلاعاتی برای برآورد سازه صنعتی پیشساخته لازم است؟
پرسشهای تخصصی درباره سازههای صنعتی بتنی پیشساخته
آیا سازه بتنی پیشساخته میتواند جای سوله فولادی را بگیرد؟ ⌄
در بسیاری از سالنها بله، اما پاسخ به دهانه، ارتفاع، جرثقیل سقفی، بارهای محیطی، معماری و لجستیک بستگی دارد. گاهی سیستم تمامبتنی بهترین گزینه است و گاهی ترکیب بتن و فولاد منطقیتر خواهد بود.
آیا اتصالات سازه پیشساخته در برابر زلزله قابل اعتماد هستند؟ ⌄
بله، به شرط آنکه خود سیستم اتصال برای بارهای پروژه و الزامات لرزهای طراحی و جزئیات آن بهدرستی اجرا شود. در سازه پیشساخته، عملکرد اتصال به اندازه ظرفیت خود قطعات اهمیت دارد.
آیا میتوان قطعات را همزمان با اجرای فونداسیون تولید کرد؟ ⌄
این یکی از مهمترین مزیتهای پیشساخته است. اگر نقشهها و جزئیات اتصال بهموقع نهایی شوند، تولید قطعات میتواند همزمان با عملیات خاک و فونداسیون پیش برود و زمان کلی پروژه کاهش یابد.
آیا سازه بتنی پیشساخته همیشه ارزانتر از فولاد است؟ ⌄
خیر. قیمت نهایی به قیمت مصالح، دهانه، وزن قطعات، حمل، جرثقیل، اتصالات، فونداسیون و زمان پروژه وابسته است. مقایسه صحیح باید هزینه کامل ساخت و زمان بهرهبرداری را کنار هم ببیند.
برای یک سالن صنعتی با دهانه بزرگ، پیشساخته بتنی هم امکانپذیر است؟ ⌄
در بسیاری از پروژهها با استفاده از تیرهای مناسب و در صورت نیاز اعضای پیشتنیده میتوان دهانههای بزرگ ایجاد کرد. حد و مرز اقتصادی و اجرایی باید بر اساس پروژه واقعی و امکان حمل و نصب تعیین شود.
برای استعلام سازه صنعتی بتنی از کجا شروع کنیم؟ ⌄
ابعاد سالن، محل پروژه، ارتفاع، دهانهها، نوع کاربری، بارهای خاص، جرثقیل سقفی و برنامه زمانی را ارسال کنید. سپس میتوان سیستم مناسب، جزئیات قطعات، روش نصب و برآورد اولیه را بر مبنای پروژه بررسی کرد.
ثبت نظر یا پرسش
نظر یا سؤال خود درباره «سازههای صنعتی» را بنویسید. ایمیل شما نمایش داده نمیشود و نظرها پس از بررسی تیم بنا آفرین پارس منتشر میشوند.
